S Ing. Jozefom Kubandom, zástupcom vedúceho prevádzkarne energetika

Zamestnanci odstránili všetky zistené nedostatky z termovízneho merania



Stanovište transformátora T 102 na Planieri
Stanovište transformátora T 102 na Planieri



Aj v tomto roku bola, tradične 1. mája, uskutočnená revízia elektrických zariadení. Čo bolo jej podstatou a ako dopadla?

– Podstatou každoročnej revízie je skontrolovať stav elektrického zariadenia, vykonať údržbu a odstrániť zistené nedostatky, ktoré sa nedali odstrániť počas prevádzky. Každoročne sú pred revíziou vykonané termovízne merania, ktoré odhalia prehrievanie spojov, koncoviek, káblov a podobne. Inak tomu nebolo ani v aktuálnom roku. Zamestnanci odstránili všetky zistené nedostatky z termovízneho merania. Bola vykonaná kontrola, údržba a revízia elektrického zariadenia v rozvodniach 110 kV, 22 kV, 6 kV, 0,4 kV a staničných batérií a usmerňovačov vo všetkých objektoch rozvodných staníc.

Ďalej skontrolovali stav a vykonali údržbu všetkých častí rozvodní – prípojnice, izolátory, odpojovače, výkonové vypínače, silové transformátory a káble. Boli odobraté vzorky oleja z transformátorov k analýze obsahu vody, kyslosti a dielektrickej pevnosti oleja. Počas revízie boli zmerané izolačné odpory všetkých vysokonapäťových káblov a transformátorov, zmerané boli zemné odpory zemničov, i celkový odpor uzemnenia. Nakoniec boli vykonané funkčné skúšky všetkých hlavných ističov za transformátormi. V rozvodni „NN“ v teplárni nového závodu bol vymenený zastaraný hlavný istič typu „AR“ za nový typu „BL“, ktorý nebolo možné vymeniť za prevádzky teplárne.

Všetky práce, počas revízie elektrozariadení, boli vykonané podľa platných STN, PBTP a za príslušných podmienok dodržania bezpečnosti práce na „príkaz B“.

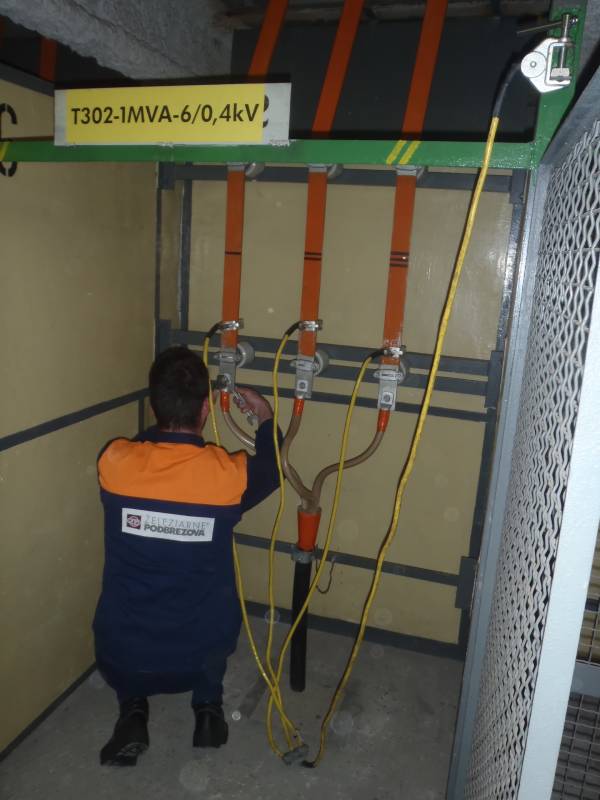

Práca na zaistenom zariadení
Práca na zaistenom zariadení

Okrem revízie elektrozariadení sú každoročne vykonávané aj práce na ostatnom neelektrickom zariadení, ktoré je celoročne v prevádzke. Môžete nám priblížiť, o aké práce ide?

– Aj v tomto roku boli vykonané práce na neelektrických zariadeniach, ktoré nebolo možné vykonať počas prevádzky. Boli to hlavne údržbárske práce hlavných regulačných staníc zemného plynu, kompresorovej stanice a rozvodov stlačeného vzduchu, teplárne a rozvodu pary v teplárni, vyčistení „jímky“ (betónová nádrž) čistej chladiacej vody v centrálnej čerpacej stanici nového závodu. Hate Bystrá a Lopej boli vyčistené od nánosu piesku a nečistôt a vo vodojeme Diel bola vykonaná údržba a oprava čistiacich strojov.

Na hlavnej regulačnej stanici zemného plynu v novom závode zamestnanci firmy SPP-distribúcia, a.s. vymenili obtokový uzáver zemného plynu.



Koľko zamestnancov z prevádzkarne energetika sa podieľalo na prácach počas prvomájovej revízie?

– V prevádzkarni energetika sa na týchto prácach podieľalo celkovo stodeväť zamestnancov, z toho sedemdesiattri elektrikárov.

Zároveň sa chcem poďakovať všetkým zamestnancom prevádzkarní energetika, centrálna údržba a zamestnancom odboru bezpečnosti a životného prostredia za vykonanú prácu.
